Pregătirea terenului

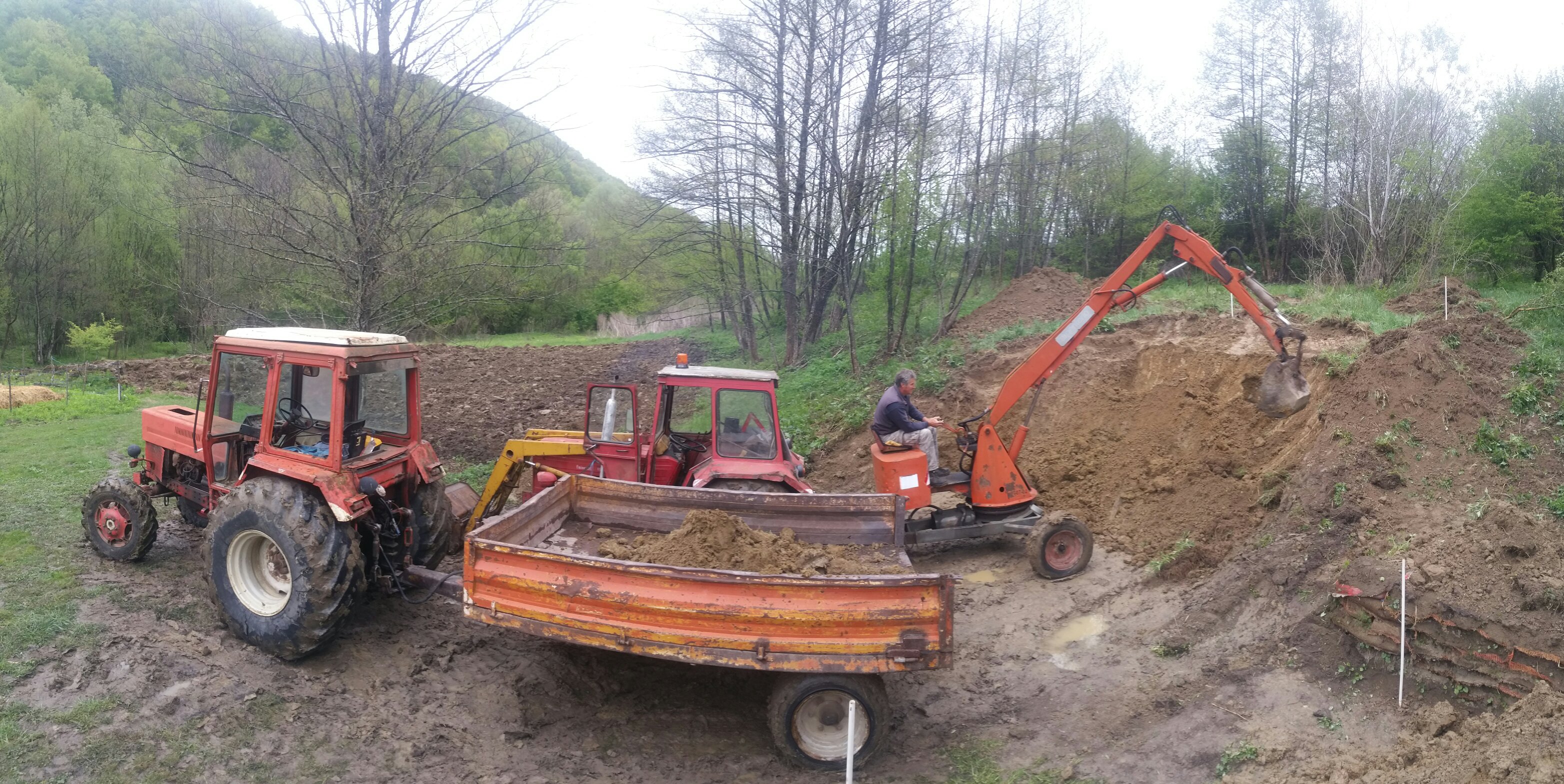

În așteptarea „Studenților Născuți din Țărână” am început pregătirile. Primul pas, este excavarea locului unde o să construim beciul îngropat. Cum oameni cu greu se ajută unul pe altul pe aici, chiar și pentru plată, am acceptat prima disponibilitate. Astfel, m-am ales cu un tractor care avea atașat o cupă de excavator. Nici nu știam că există așa ceva și că va fi prea slab, pentru ce are de făcut, dar a făcut treabă bună.

Am separat mai întâi stratul vegetal de pământ, iar apoi am început să excavăm. După 4 ore de muncă în prima zi am oprit lucrările, căci nu mai aveam unde depozita pământul la îndemână. Ce nu am realizat de la început este cât de mult pământ va rezulta. Te uiți la deal și îți spui, e doar o groapă, dar 4x5x2,5m=50mc de pământ. Așa că a doua zi a revenit cu incă un tractor cu remorcă cu care am depozitat pământul lângă casă, căci casa va fi semângropată, deci e nevoie de mult pământ in jurul ei. Și pământul s-a adunat nu glumă.

De ținut minte:
– separă stratul vegetal de pământul ce îl vei folosi la construcție;
– socotește cu grijă cât pământ va rezulta și gândește-te unde îl vei depozita;
– depozitează pămâtul la o elevație mai mare decât locul unde vei construi pentru a nu căra la deal greutate;
– monitorizează cu atenție dimensiunea și orientarea săpaturi.

Costuri:
– 70 lei/oră excavatorul. Total 9 ore, deci 630 lei
– remorca 250 lei/zi (clar nu voi mai apela la cel cu remorca)
––
Total 880 lei

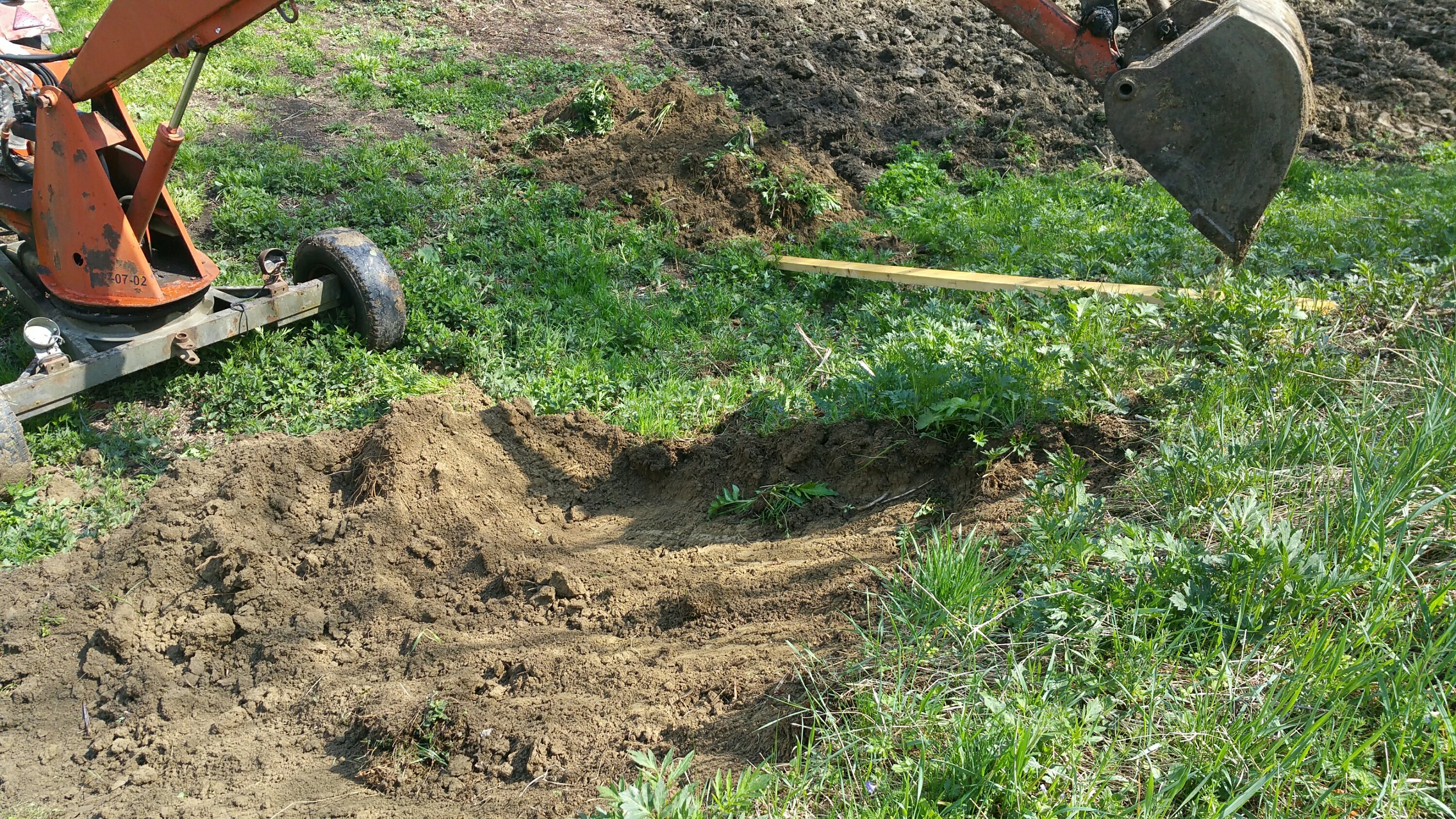

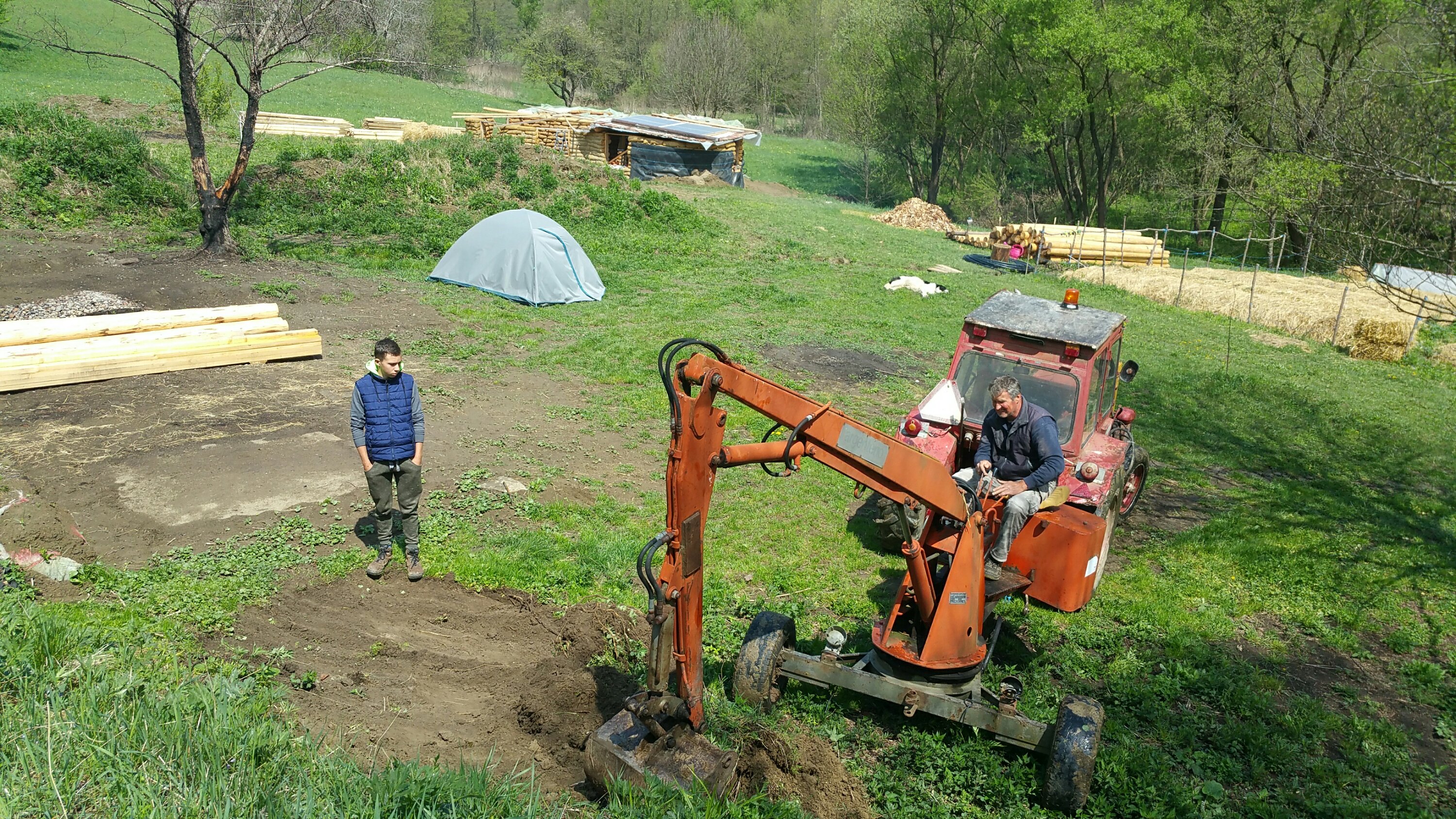

Primele cupe de strat vegetal
Locul bucătariei de vară liber de pământ, casa in fundal fară stivele de pământ ce vor apărea ulterior.

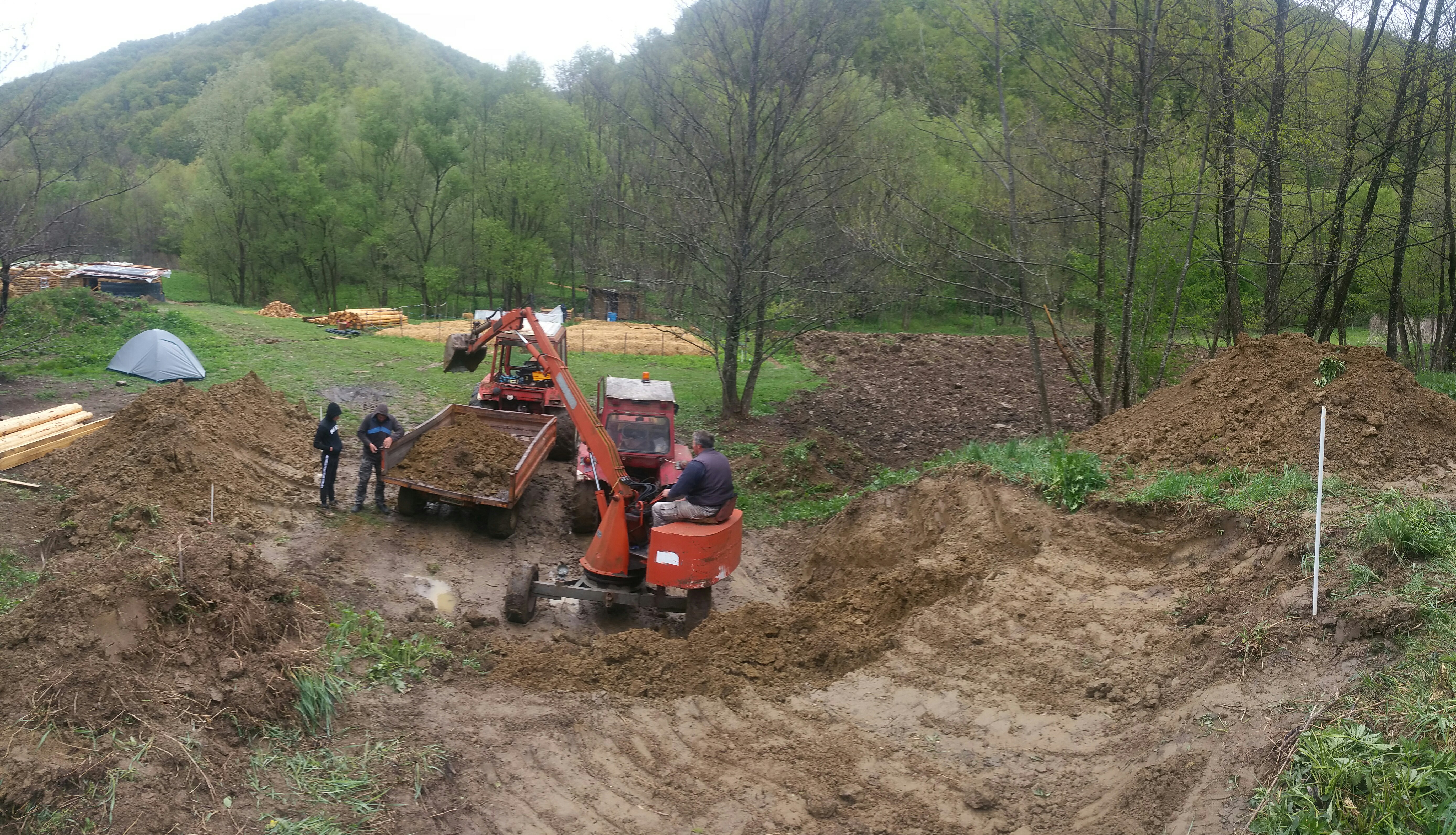

Sfârșitul primei zile de lucru. Am verificat dimensiunea și orientarea a ce se executase până atunci.

In stânga se vede stiva de pământ păstrată deoparte pentru construirea pereților. De aici înainte ne bazăm pe remorcă.
Pământul este incărcat direct în remorcă pentru a fi transportat langă casa de pământ.

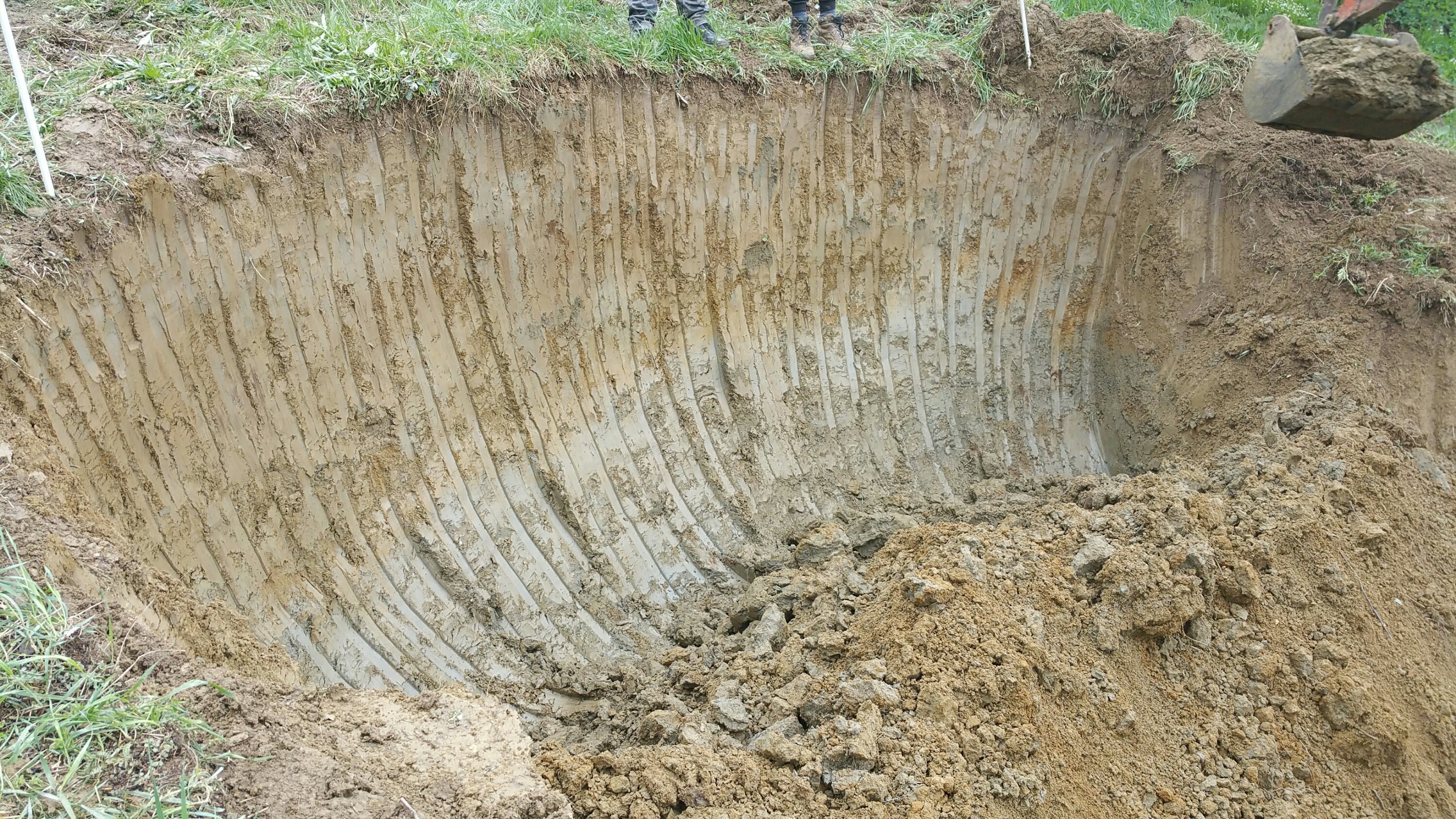

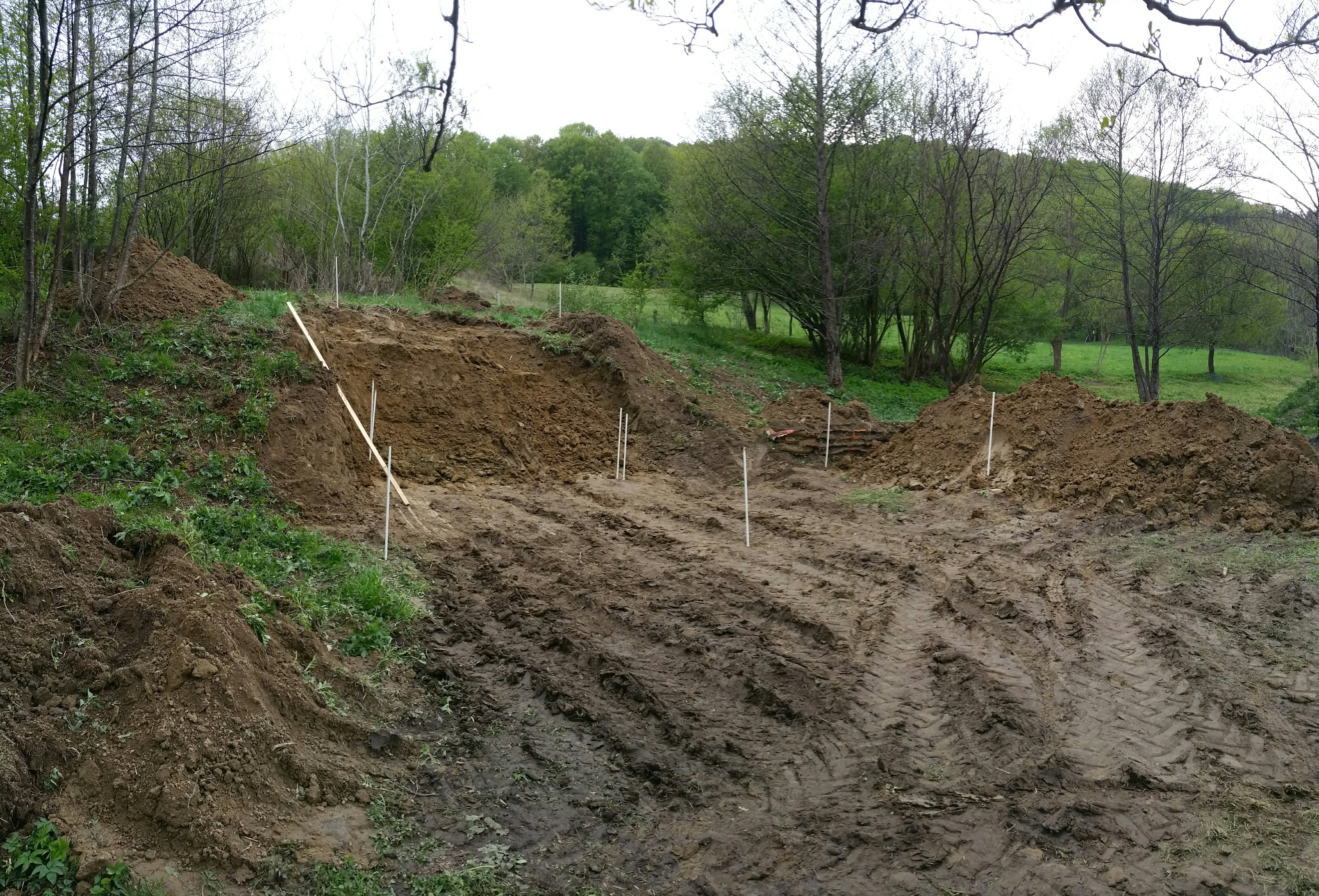

Forma finală este gata.Tot ce mai trebuie făcut este să degajăm pământul de pe fundul gropii.

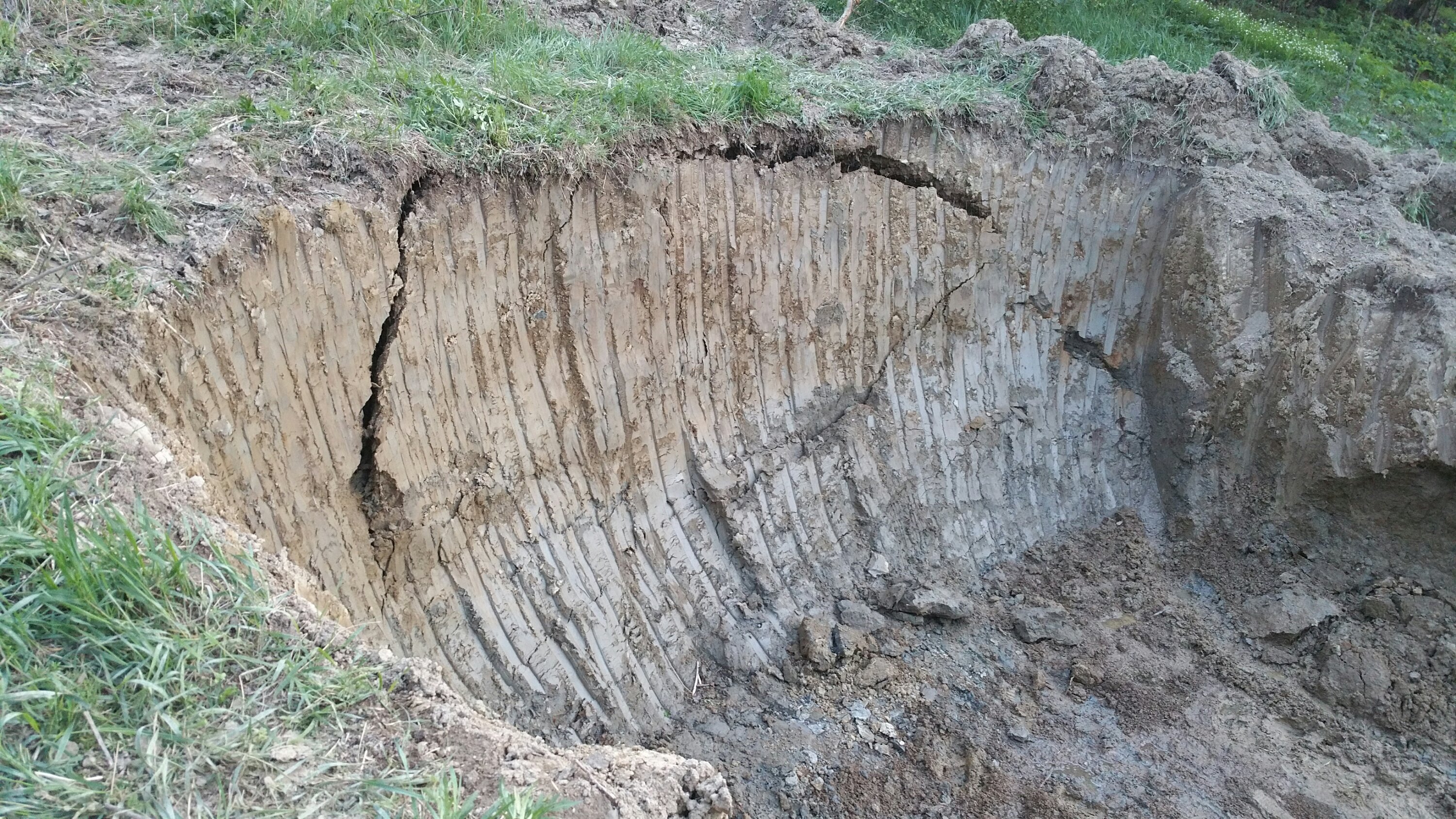

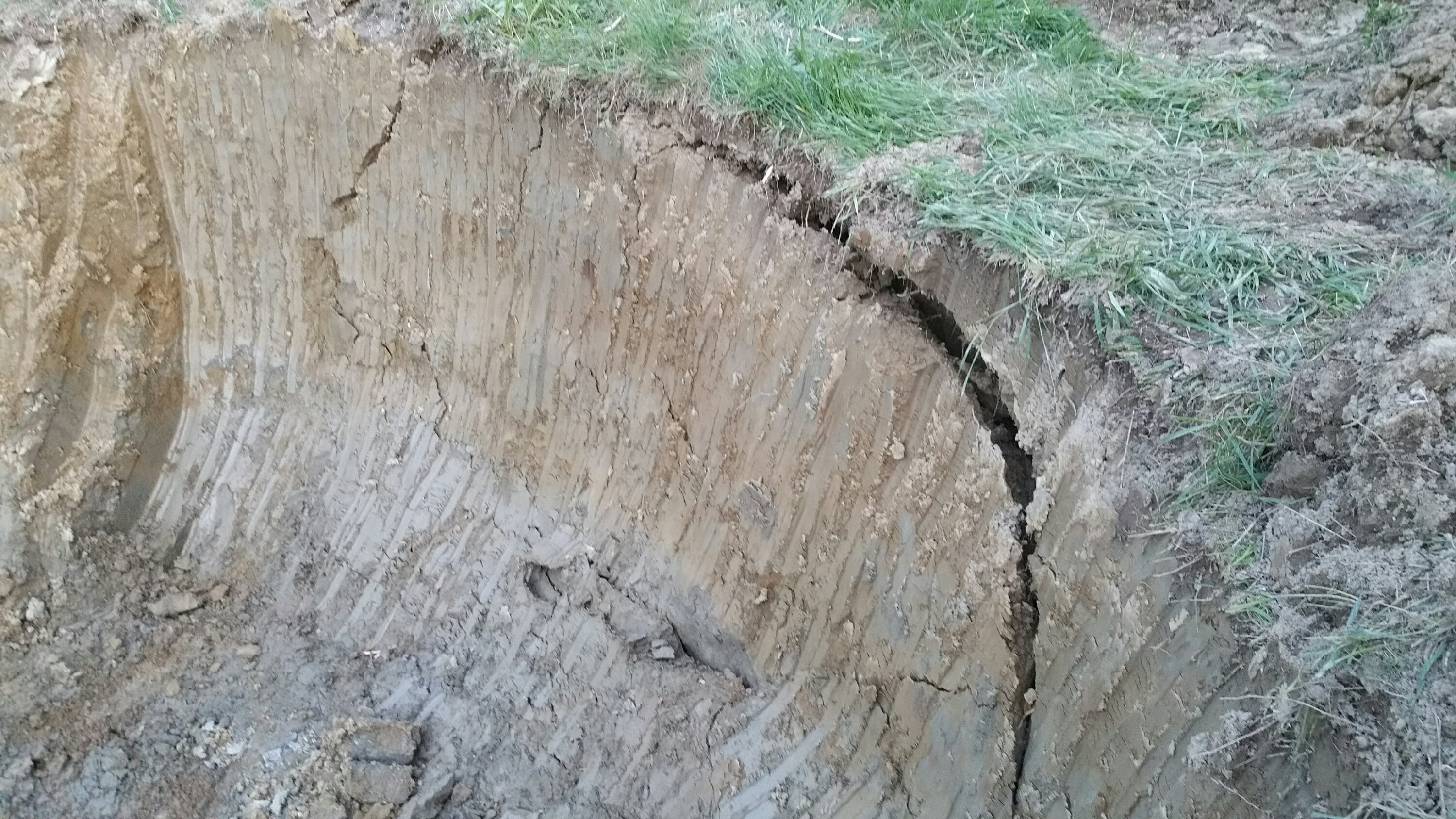

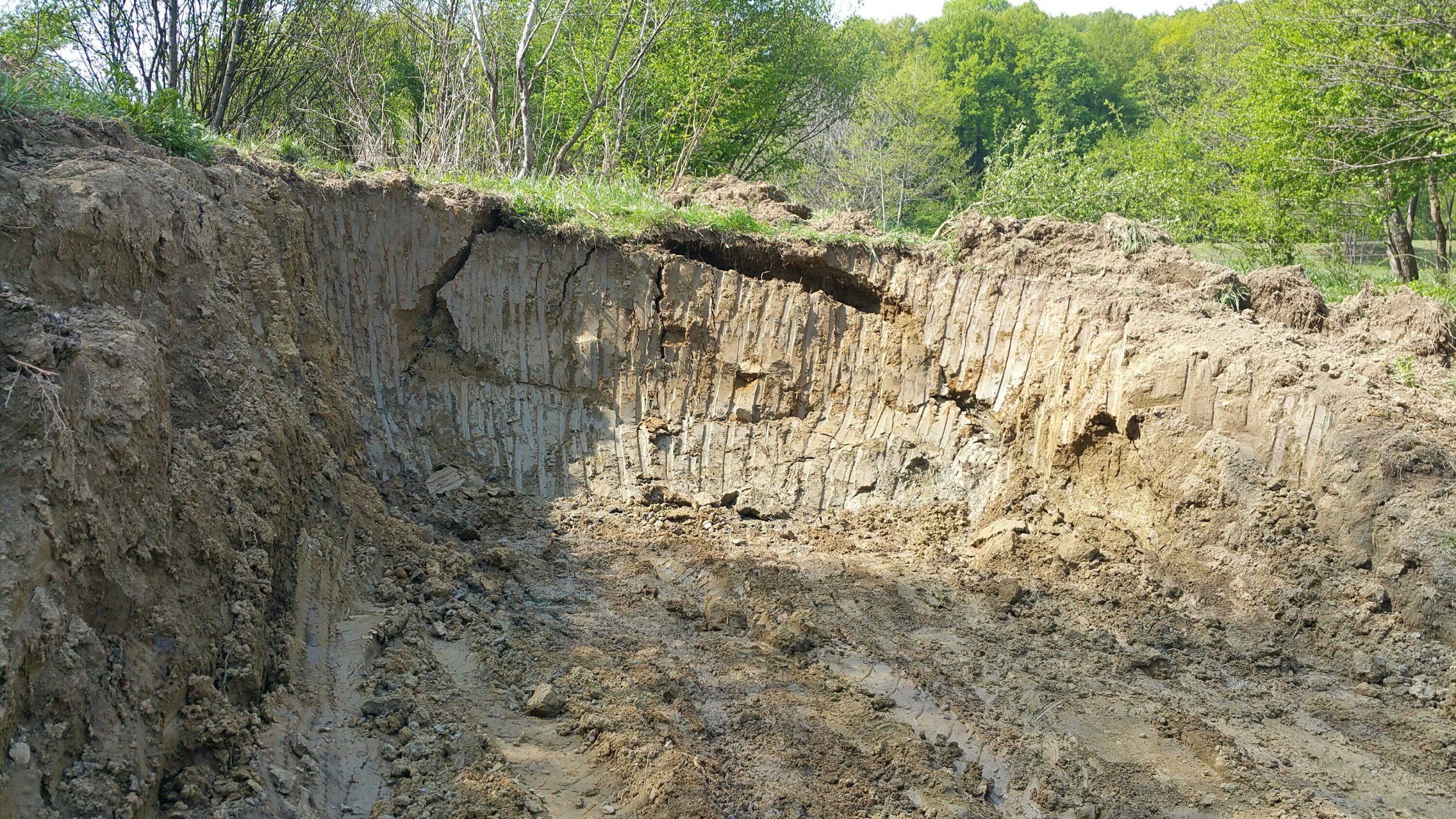

După plecarea oamenilor de pe teten eram tare încantat. A doua zi o mică fisură a apărut în deal care s-a tot mărit. Parte din fata peretelui excavat a alunecat cel mai probabil datorită lipsei de portantă a stratului inferior, care mustea de apă. Situatia nu este alarmantă dat fiind că alunecarea deja s-a oprit. Voi vedea la momentul pornirii lucrărilor cum voi gestiona această situație, dat fiind că prin alunecare s-a diminuat suprafața de construire.

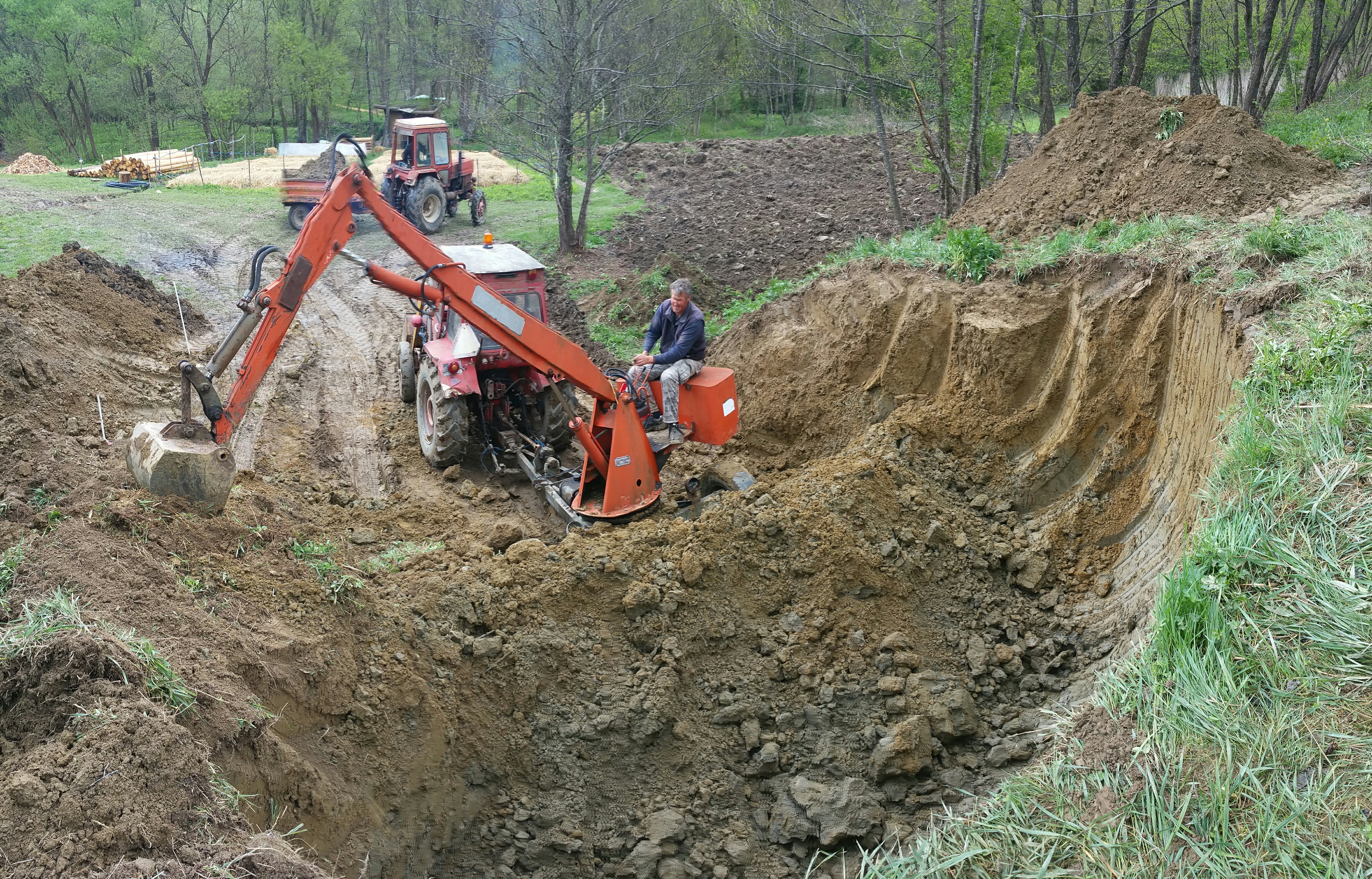

Peretele gropii la finalizarea excavării.

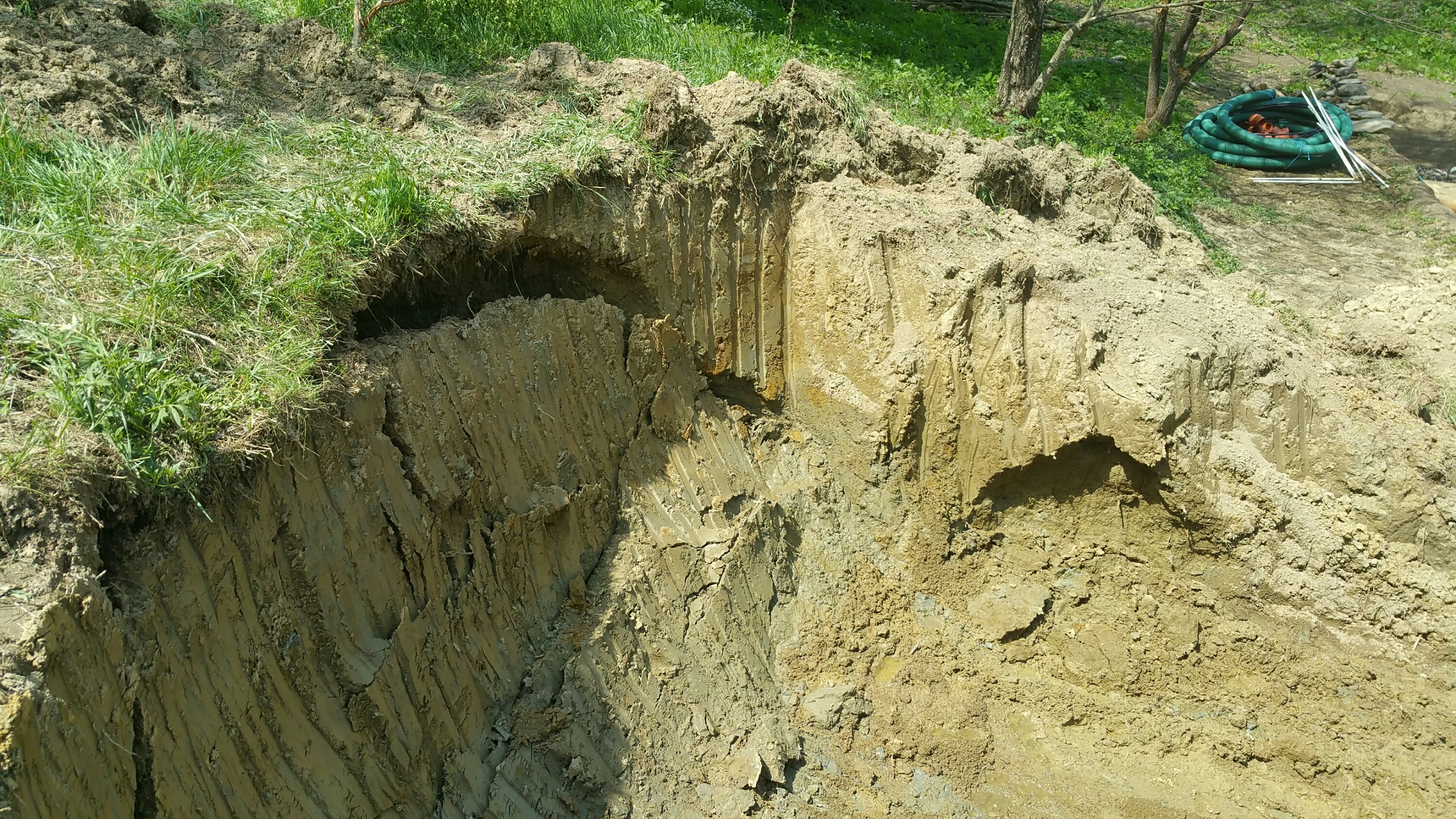

12 ore mai târziu

36 de ore mai târziu

60 de ore mai târziu. Fata dealului a încetat să alunece

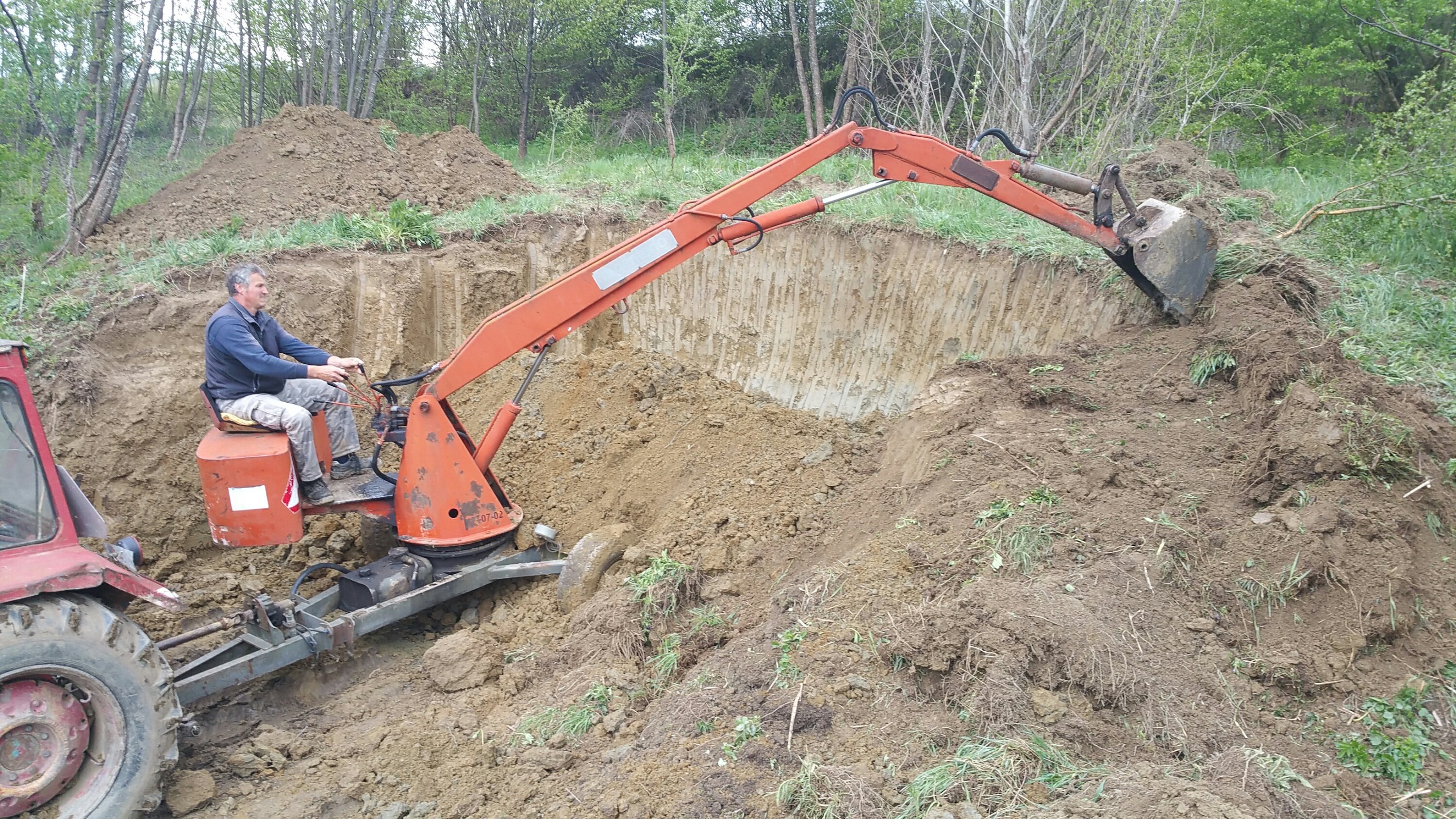

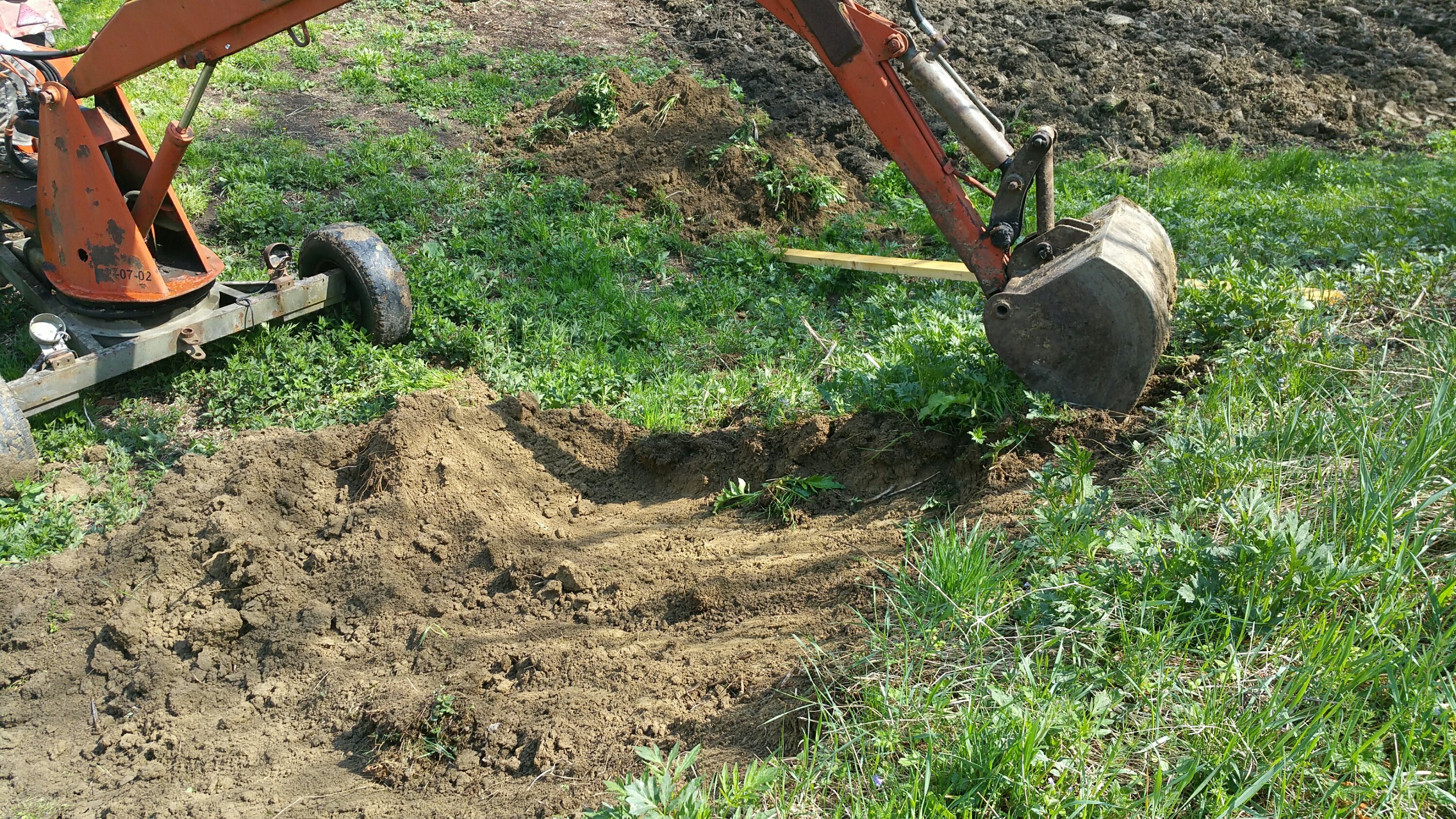

Prima zi de excavare a dealului unde o să construim beciul din saci de pământ.

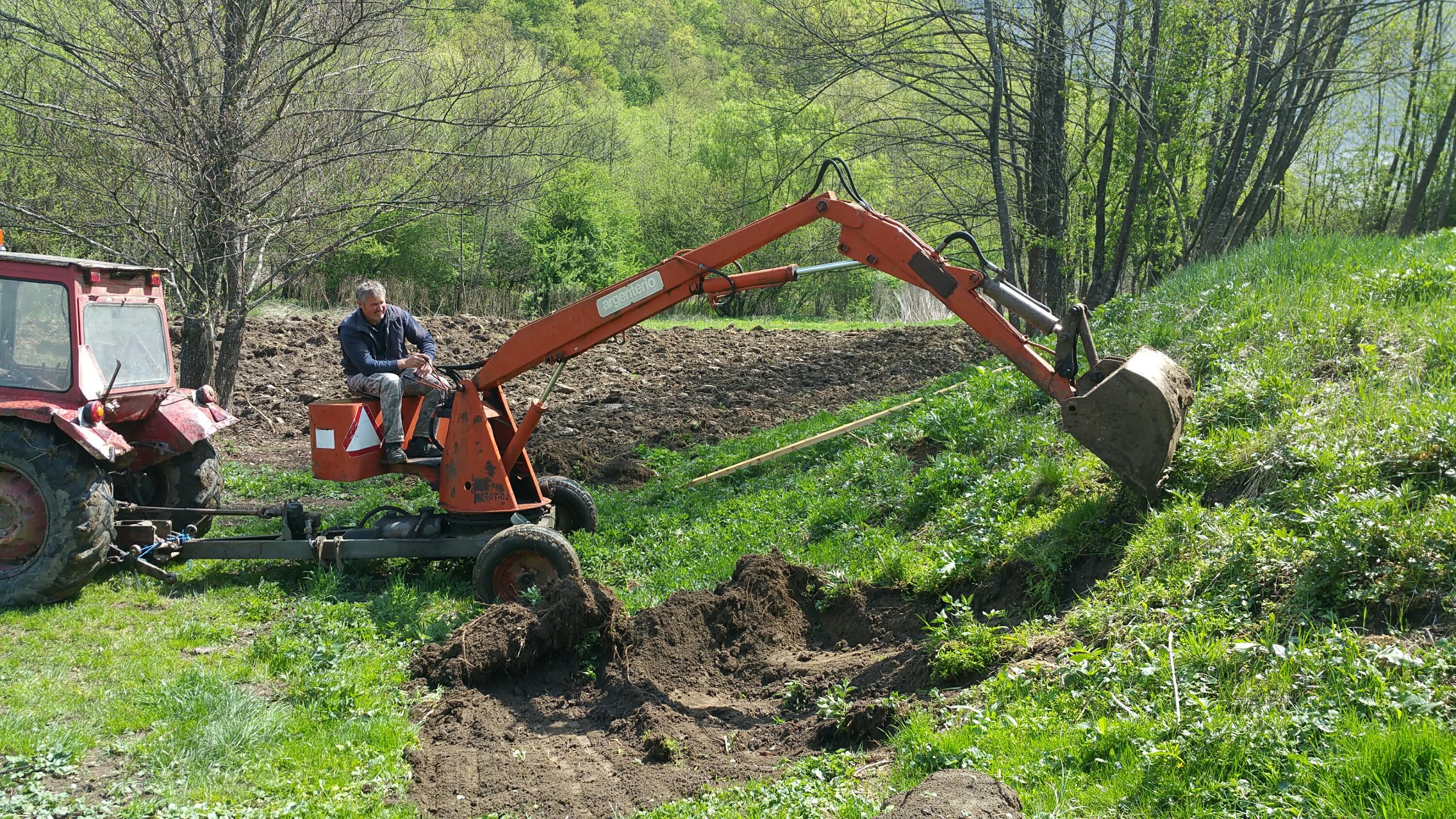

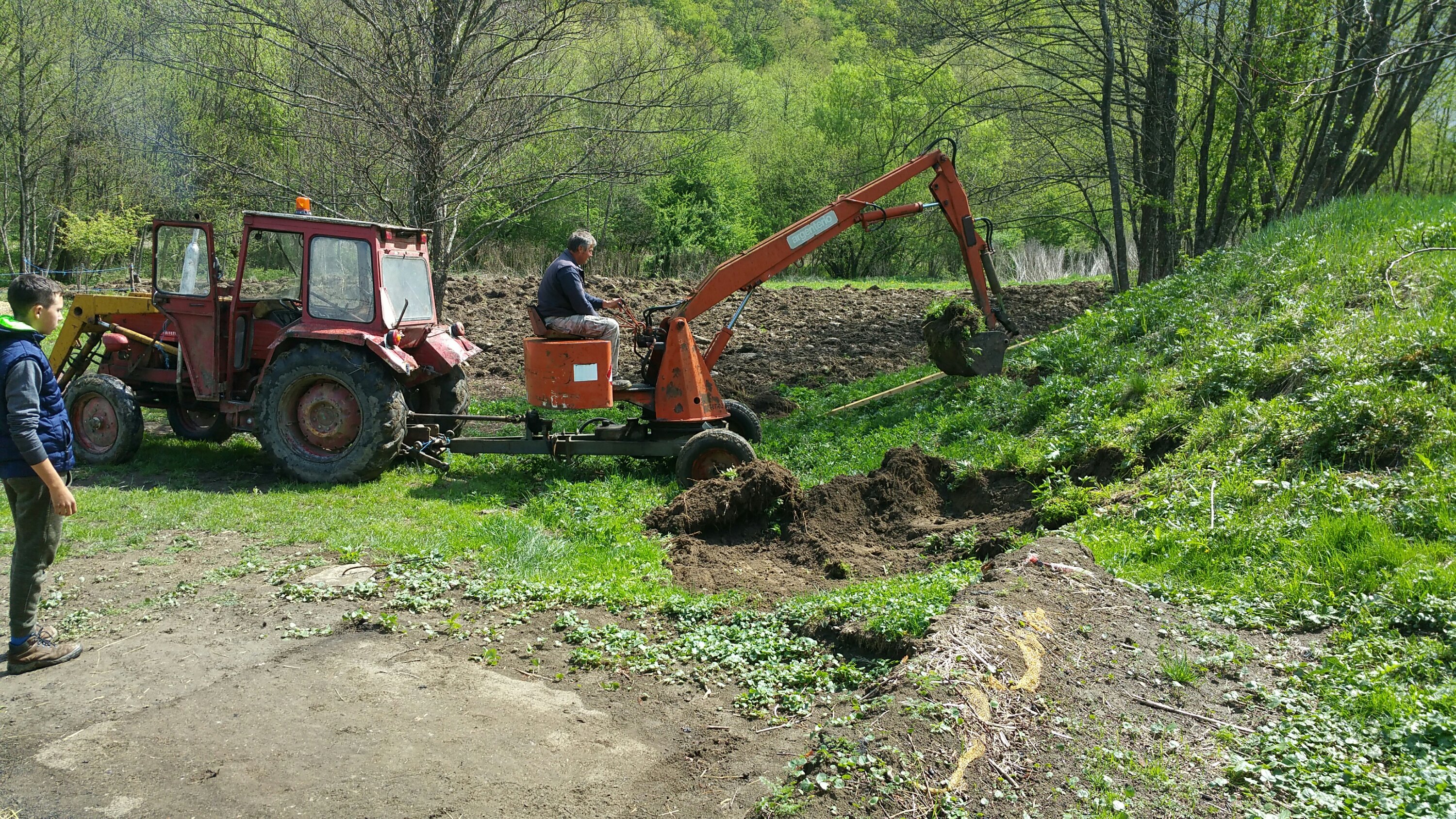

A doua zi de excavare a dealului unde o să construim beciul din saci de pământ.

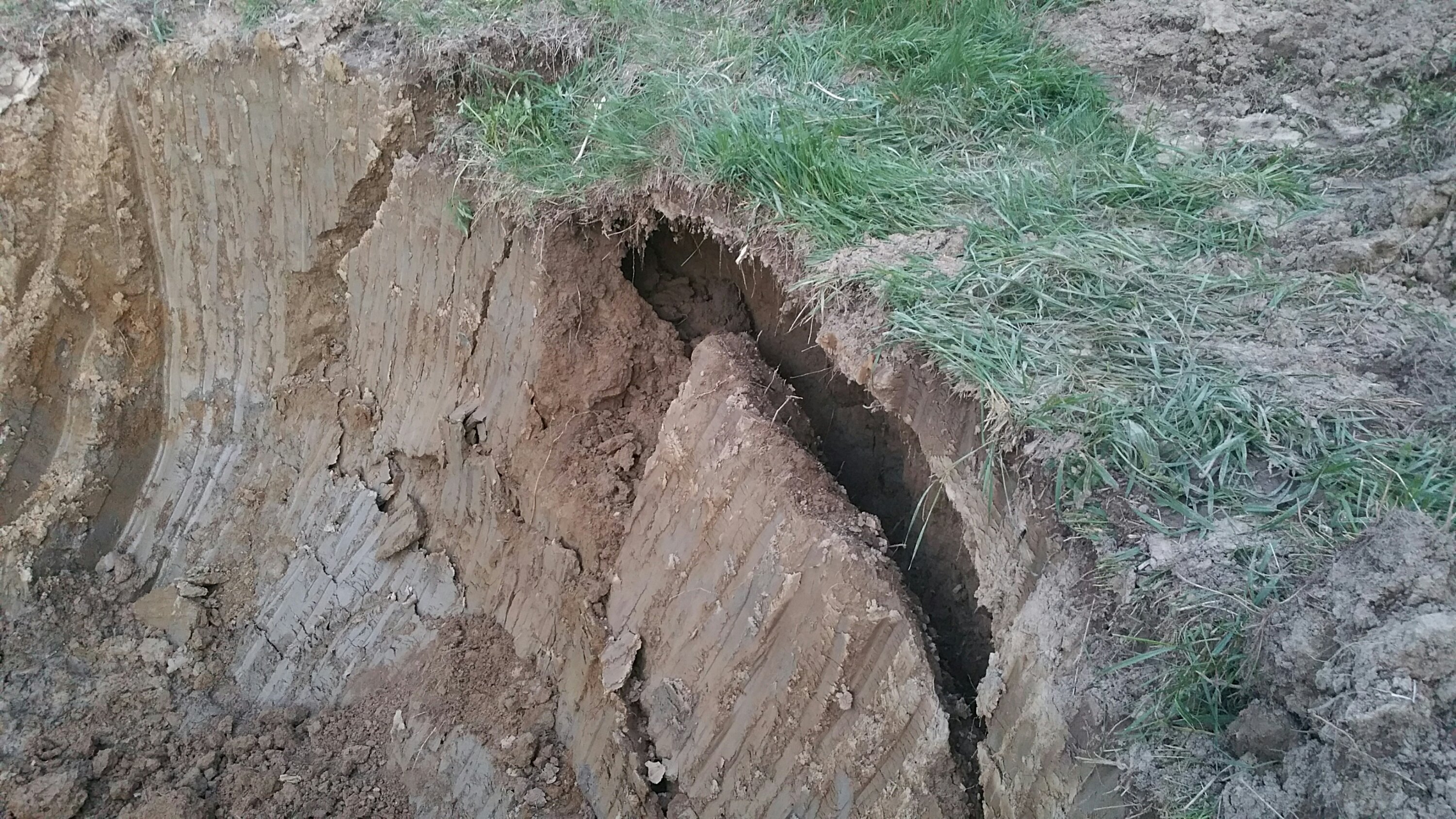

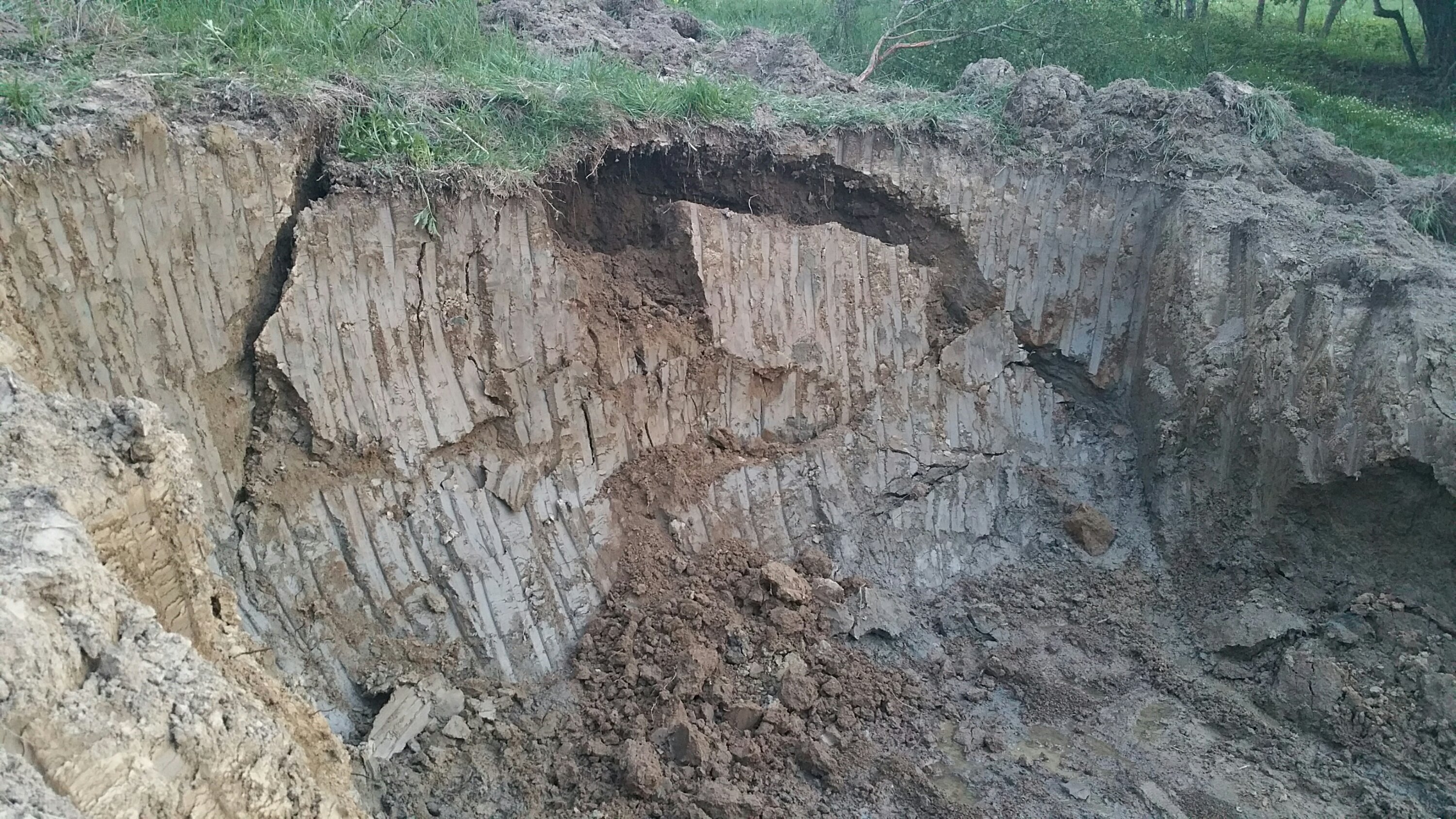

Update: în așteptarea studenților peretele din spate al gropii abea săpate a început să alunece.
